集团宗旨:为了贯彻落实国家专业技术人才知识更新有关法律和行政法规,开展建筑信息化管理学科有针对性、专业性、实用性和前瞻性的新理论、新知识、新技术、新方法等专业技术知识更新的培训活动。
首页 装配式建筑学院
装配式建筑学院

【实用技术】免卸荷免封堵成品烟道防渗漏施工技术

技术简介


免卸荷免封堵成品烟道防渗漏施工技术是通过优化成品烟道的预留洞口节点,改变成品烟道的安装固定方式,以实现成品烟道安装免卸荷免二次封堵,实现防开裂、防漏烟、防渗漏的目的。本技术需配合铝合金模板使用,在铝模深化设计时,对烟道预留洞口节点进行优化。反坎及企口随主体一次现浇成型。安装成品烟道、排气道时,烟道下端直接落在反坎上,利用上端楼板企口提供的操作空间调整烟道位置。烟道竖向荷载由反坎承受,侧边靠在已有墙体上,形成稳定的结构,实现无需另外设置卸荷、每层可独立安装的效果,且无需二次支模浇筑混凝土封堵过大的烟道洞口。安装烟道的同时,利用聚合物砂浆密封各接口,起到固定烟道,并避免烟道位置漏烟或渗漏的作用。


烟道安装完成效果


●施工流程●


深化设计

铝模安装洞口预留

钢筋绑扎、混凝土浇筑

拆模养护

墙边砂浆抹平、反坎铺砂浆座浆

安装成品烟道

砂浆密封接口


●操作步骤●


1.深化设计


本工艺配合铝合金模板使用,铝模深化设计阶段,根据设计及规范要求确定烟道或排气道的型号,根据烟道截面尺寸,确定预留洞口净空,洞口净空应略小于成品烟道内径,确保排风量的同时,保证成品烟道稳定落在洞口反坎上。



2.铝模安装洞口预留


根据深化图纸现场拼装铝模,验收烟道洞口铝模设置是否与深化图纸一致,是否符合施工要求。

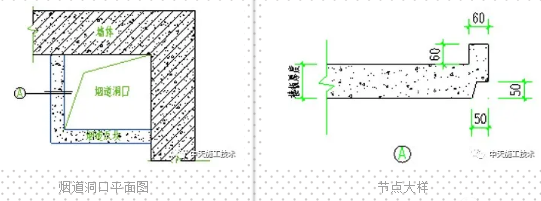

烟道洞口反坎及企口节点大样


3、钢筋绑扎、混凝土浇筑


对钢筋操作人员进行交底,烟道洞口设置洞口加强钢筋;混凝土浇筑需振捣密实。


4、拆模养护

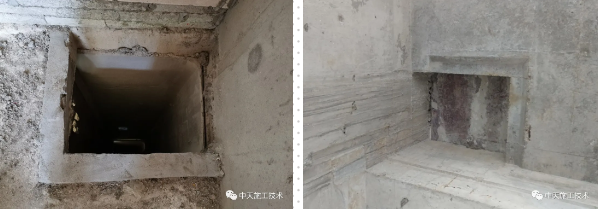

预留洞口的反坎及企口截面均较小,在拆模时易破损,需要控制拆模时间,混凝土达到一定强度后方可拆模,不可暴力敲打,若发生破损,需及时修补。拆模后淋水养护7天。反坎及企口成型效果如图所示。在施工过程中,为防止杂物掉入烟道内或人员坠落,应在洞口设置临时封盖措施。


反坎企口成型图

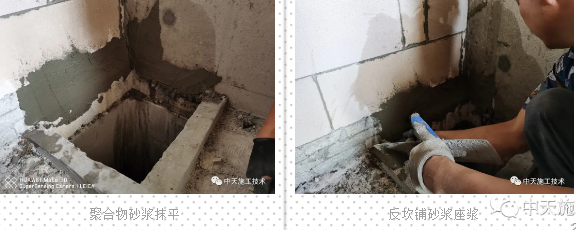

5、墙边砂浆抹平、反坎铺砂浆座浆


烟道安装前,进行场地清理。墙边采用聚合物砂浆抹平,烟道安装时靠在墙面砂浆上可将底部缝隙填满。在反坎上铺聚合物砂浆,烟道搁置在铺了砂浆的反坎上,起到底部找平及密封效果。



6、安装成品烟道


烟道安装前,检查烟道尺寸型号及长度,是否有开裂、破损、凹凸不平等问题,检查无误后方可开始安装。由至少两个工人配合完成烟道的搬运及放置,注意轻拿轻放,避免烟道破损。烟道放置好后应尽量向里靠,并调整烟道垂直度。


7、砂浆密封接口


烟道放置完成后,无需支模浇筑洞口缝隙,直接采用聚合物水泥砂浆填充密封顶部企口缝隙,下部接缝处可用聚合物砂浆抹圆弧角,方便后续防水施工。


顶部聚合物砂浆勾缝


(编辑:奚雅青)


上一页
中建·深港新城项目装配式建筑实施交流

上一页
铝合金模板施工的9个常见问题,注意防治

百高数据管理集团

Baigao Data Management

全国咨询热线

8610-68315846

全面贯彻落实职业教育终身制要求

Copyright © BAIGAO 2022 All Right Reseved 京ICP备19020478号
