项目介绍
建设地点位于苏州市吴中区冬青路西侧,总建筑面积为70497.51㎡,地下两层,地上23层,裙房为钢构混凝土,地上为两个单体,结构为框剪核心筒。
BIM实施目标
通过BIM技术解决图纸问题,解决工地现场遇到实际问题,减少现场签证和变更,进一步提高施工质量、控制施工进度、节约工程造价。
项目实施方案
1、工作流程
为保障项目的顺利进行,充分做好团队成立、资料收集、图纸分析、项目模板创建等前期准备工作,项目实施阶段严格执行公司标准工作流程:图纸审核——清理图纸——建立各专业模型——填写各专业图纸释疑单——各专业综合协调——专业间碰撞报告——深化设计(形成深化成果指导现场)——BIM应用点实施——维护更新模型。
2、 组织架构
为保障项目顺利实施,以及实施阶段与项目部密切配合,制定以下组织架构。
BIM实施情况

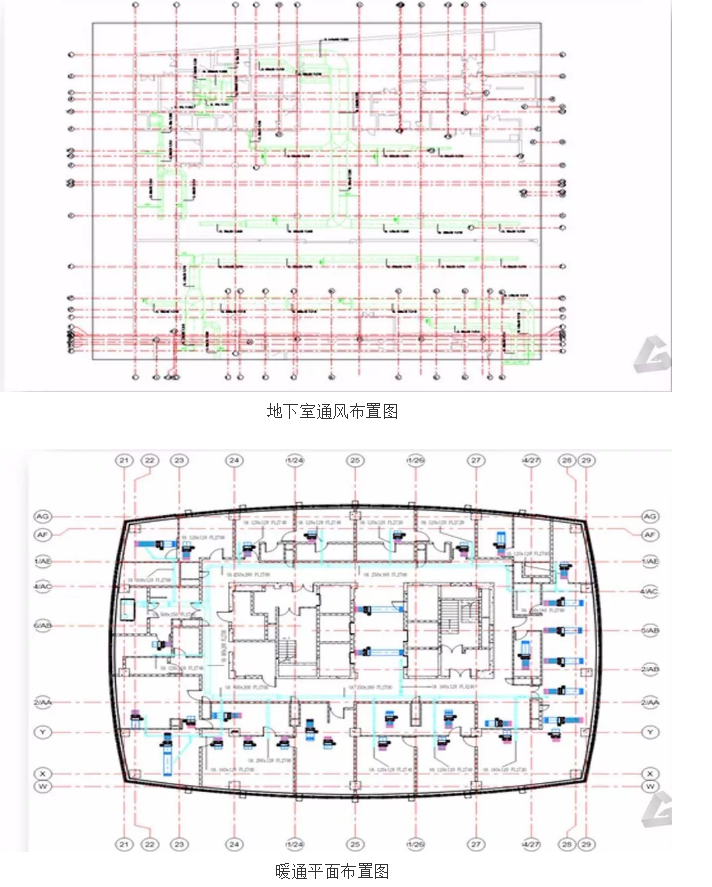

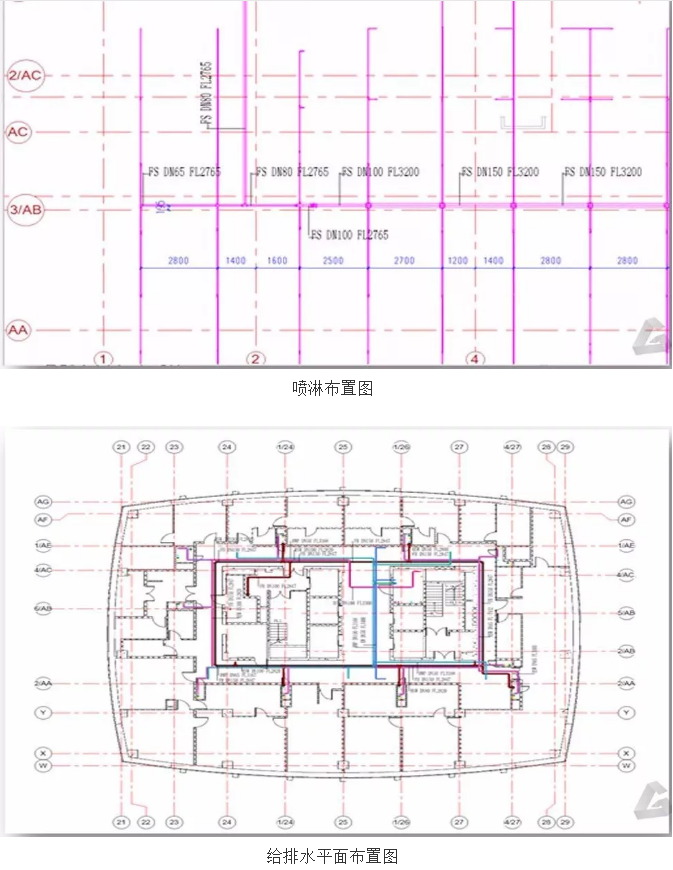

1、制定的建模标准建立LOD300的土建模型及机电模型
2、发现设计图纸问题,及时形成释疑单并解决问题。
4、钢构混凝土深化
局部节点
局部节点

钢结构与钢筋碰撞释疑单
5、对外幕墙进行建模,及时发现问题点,优化幕墙预埋件
局部节点
总结
公司在BIM技术应用上,不仅局限于机电管综方面应用,也在不断积极探索幕墙深化、钢构深化、装配式等BIM技术应用,旨在为项目提高生产效率、降低成本、缩短工期、保障项目质量。
