25天完成6800吨钢结构安装,他们是这样做的

前海国际会议中心项目是集会议中心、展览功能、国际交流活动功能为一体的综合性建筑。该项目总建筑面积约4.05万平方米,屋面高度31.5米,总用钢量约6800吨,由中建八局钢结构公司负责钢结构施工。



项目最大的特点是“边设计、边深化、边施工”。并且在施工过程中经历了巨大的变动——用钢量由原来的3300吨增加到现在的6800吨,工期由原来的45天压缩至25天。


面对用钢量翻倍,工期反而还压缩近一半的情况,施工团队创造了七天完成2000余吨钢结构安装的佳绩,确保项目如期交付,他们是如何做到的呢?



坚守工期要求,领导亲自督战


作为前海合作区“一号工程”,前海国际会议中心项目受到了中建八局钢结构公司以及钢结构公司华南分公司的重视。


华南分公司经理郑海龙2-3天来项目一次,奔波在现场和加工厂之间,白天现场指挥,调配资源,夜间赶往加工厂亲自督战。分公司副经理董林坐镇项目协调配合,一有情况就优先解决。


各方协调,顺利交付钢材钢构


超厚板厚钢材市面采购周期普遍较长,宽度大于40mm、材质为Q390的钢板原材还需特殊定制,这一采购周期难以满足现场建设的迫切需要。为解决这一难题,技术部门主动与设计单位提前沟通,精确排版,商务部门组织各方资源,促成钢厂按时交货,为后续加工安装奠定基础。



这期间,由于任务急,还出现了加工厂焊工短缺,钢构件加工不出来的情况。项目部从外部单位协调20余名焊工前往加工厂支援,缓解了加工厂压力,为按时交付钢构件创造条件。


面对技术难关,攻坚克难创佳绩

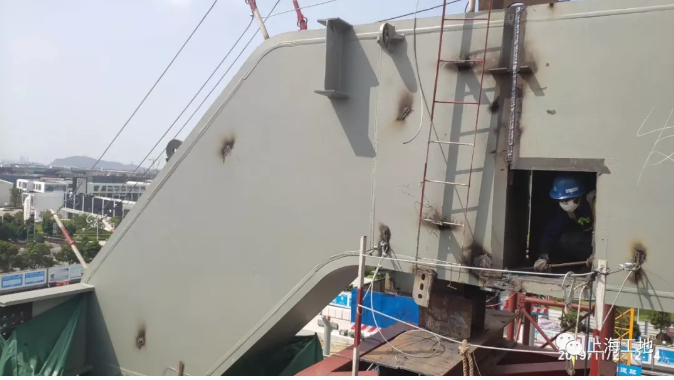

门式刚架结构是整座建筑的核心区域,也是建筑结构的亮点、难点。


由于上下翼缘的100mm超厚钢板以及2000×1000的超大截面焊接量十分巨大,弯折段最大焊接量一个焊接口就使用了12盘焊丝,两个焊工师傅用了三天两夜的时间才可以全部焊接完成,并且为防止产生收缩裂纹,需要在焊接前进行预热,在焊接后进行保温。



由于门式刚架梁是箱型钢梁,为保证工期以及质量,下翼缘全部在梁内部进行焊接。操作空间狭小,并且由于焊接将产生大量的烟气,每个焊工均需佩戴防毒面具,同时在焊接口位置设置排风扇,防止焊接工人由于呼吸不畅发生意外;为节省焊接工人的体力,门式刚架梁在焊接时全部采用高空曲臂车进行接送,保证了焊接人员的安全。



门式刚架结构梁柱焊接口共计60个,在近30位焊工师傅克服高空,高温,高强度的恶劣条件下,历时12天全部吊装焊接完成,并且焊缝一次合格率达100%。


(编辑:奚雅青)




上一页
木结构+双坡顶,现代极简主义完美呈现,一个全新的体验展示中心!!

上一页
混凝土与木结构打造的被动房

百高数据管理集团

Baigao Data Management

全国咨询热线

8610-68315846

全面贯彻落实职业教育终身制要求

Copyright © BAIGAO 2022 All Right Reseved 京ICP备19020478号
